复工复产|贵州群力矿技改项目土建工程陆续开工

近日,贵州矿业群力技改项目土建工程陆续开工。该工程总占地面积约860m²,计划施工工期100天,共分为三层,负一层将做为矿其他设置用途,一至二层为工业广场35kv变电所和主井工业场地10/0.4kv变电所的工业用房,房屋使用面积约440m²/层,工业广场35KV变电所概算投资945831元;主井工业场地10KV/0.4变电所概算投资18.59万元。

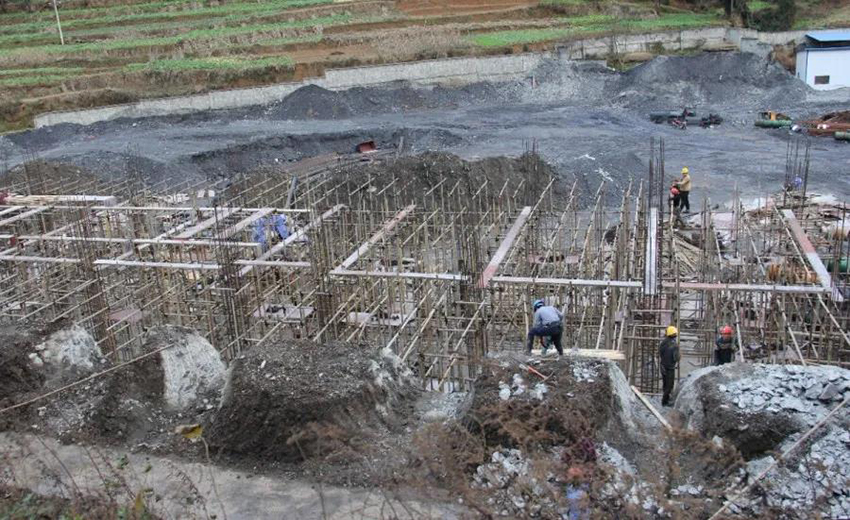

12月下旬开始施工,为抢时间,赶进度,施工单位年前加班加点,挑灯夜战,在保证质量的前提下,完成了基础、立柱和负一层的混凝土浇筑。

目前因疫情影响,工期顺延至4月底完成,投入使用,为确保工期,施工队采取适当延长工作时间,合理安排平行作业的施工方法,尽可能把疫情影响降到最低。
