首页
集团概况
新闻资讯
业务领域
党群工作
社会责任
人力资源
招标采购
集团自媒体

上高发电公司2号汽轮机基座底板大体积混凝土浇筑完成

11月19日10时10分,江西赣能上高2×1000MW清洁煤电项目2号汽机基座底板大体积混凝土浇筑圆满完成,项目取得又一重大节点成果。

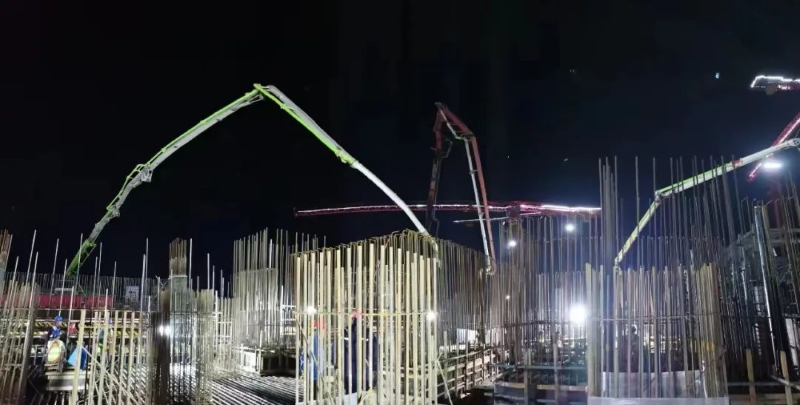

本次一次性连续浇筑混凝土浇筑量为3212方,施工采用3台泵车同时浇筑,自11月18日9:50开始,历时近25小时。

为确保本次浇筑顺利进行,上高发电公司在汽机基座底板浇筑前,组织监理单位、施工单位对混凝土供应、安全质量管控要点等进行了详细讨论、部署,为基座施工提供了有力的技术保障。浇筑过程中,管理人员实施全过程监督旁站,密切监督脚手架支撑体系的结构稳定性、混凝土坍落度测定、入模温度测定等关键环节,及时解决问题,确保施工顺利进行。

下一步,上高发电公司将紧盯关键建设节点,协调各方资源,保证施工安全、质量,以高标准、高质量、高效率推进项目建设顺利投产。


本文来源:赣能股份
