首页
集团概况
新闻资讯
业务领域
党群工作
社会责任
人力资源
招标采购
集团自媒体

东电试验团队赴江铜工业园技改和电气试验项目侧记



" 行家一出手,就知有没有,短短 4 天的时间,能顺利完成铜管公司高配二期技改和电气试验项目,你们的工作杠杠的。" 江铜加工事业部设管专工游长荣竖起大拇指。8 月 25 日至 28 日,东电创业事业部电气试验团队赴江铜工业园技改和电气试验项目安全、优质、高效完成,其中技改项目是该厂完全实施市场化的第一个项目,于对外创业有着重要的意义。



铜管公司动力二期高配两段母线绝缘低故障,是该公司安全生产的一大隐患,由此引发的设备安全事故时有发生。东电创业事业部电气试验团队在做好赣能能源增值服务的基础上,主动参与到铜管公司高配两段母线绝缘低处理项目的技改竞标,并成功夺标。为确保该项目顺利开展,该厂先后三次派出相关技术人员到现场查看了解情况,多次与业主单位相关技术人员协调沟通,最终制定了《铜管公司动力二期高配两段母线绝缘低处理工程施工方案》和《铜管公司电气设备试验方案》,明确了工作人员、任务分工、施工进度等,为项目的开展做好了充足的准备。


安全至上,文明施工,项目现场整齐划一

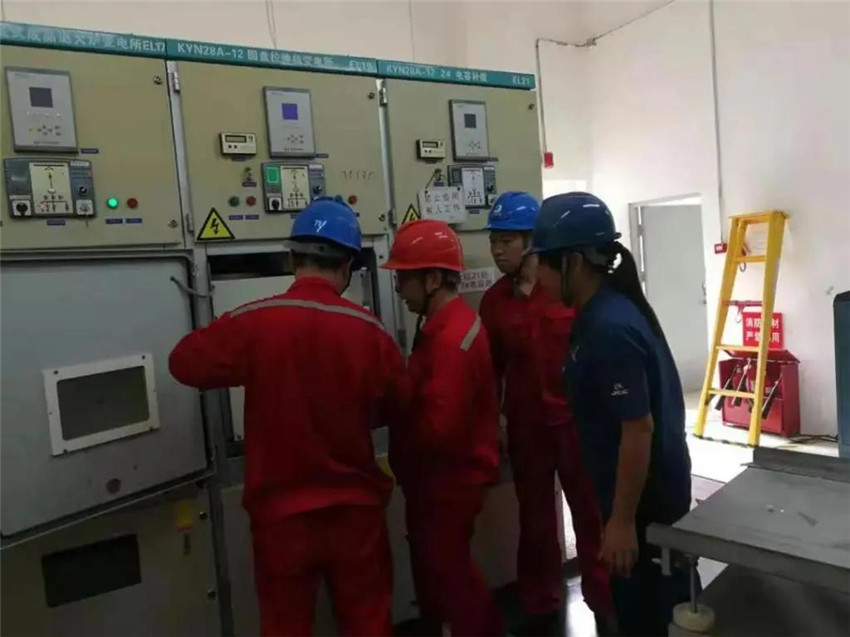

" 方师傅,你安全帽佩戴不规范 "" 匡师傅,施工过程中必须穿长袖 "。在整个项目施工现场,项目组严格按照公司对外创业相关安全管理规定,落实好班前班后会和施工前的安全交底。虽然交叉作业面多,但整个施工现场井井有条,试验仪器、工器具、更换的配件等,都整齐摆放。每天收工之前,对现场进行及时清理打扫,确保施工现场的干净整洁,并对产生的施工垃圾、生活垃圾等进行及时处理,真正做到文明施工。


攻坚克难,齐心协力,保质保量完成任务

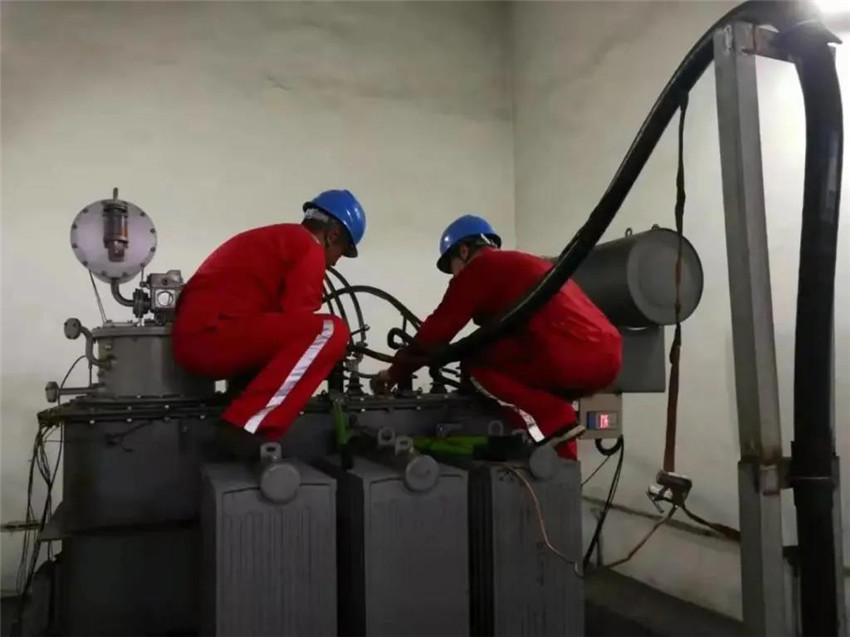

原本计划 8 天的工期,由于业主单位生产计划的临时性调整,施工日期一变再变,最终定在 8 月 25 日,工期由之前的 8 天直接压缩至 4 天。此外,原本计划 6 人的试验队,由于丰城新高焦化项目的实施,最终只去了 3 人。工期压缩一半,工作人员减少一半,也就意味着劳动强度直接增加了四倍,这对工作人员是一次极大的考验。8 月的南昌,骄阳似火,天气闷热,为确保施工进度,项目组调整作息时间,早上 6 点出发,晚上 10 点回来。有些工作人员上了高压柜,除了吃饭就没下来过。工作人员的衣服也是湿了干,干了又湿,一天下来光喝矿泉水就有 7、8 瓶。经过 4 天时间,完成了二期高压配电室 10KV 一次系统母线的拆除和安装、拆除更换母线一次绝缘系统绝缘件 278 只、拆除更换电流互感器 3 只及带电显示传感器 6 只、23 面高压柜底部防潮封堵等,完成了 21 台断路器、4 台油变压器、22 组过压保护器的高压预试项目及 20 套保护装置的校验。



优质的服务是该厂对外创业的宗旨。在做好技改和电气试验项目的基础上,该厂试验人员对业主进行相关电力知识及电气设备使用注意事项的培训,并现场解决了两起设备缺陷,真正做到想业主之所想,急业主之所急。项目组用优质的服务和精湛的业务技术,敲开了江铜工业园的大门,赢得了业主单位的高度赞扬,树立起东电对外创业的服务品牌。
