丰电三期#8机主厂房除氧煤仓间煤斗梁层顺利浇筑完成

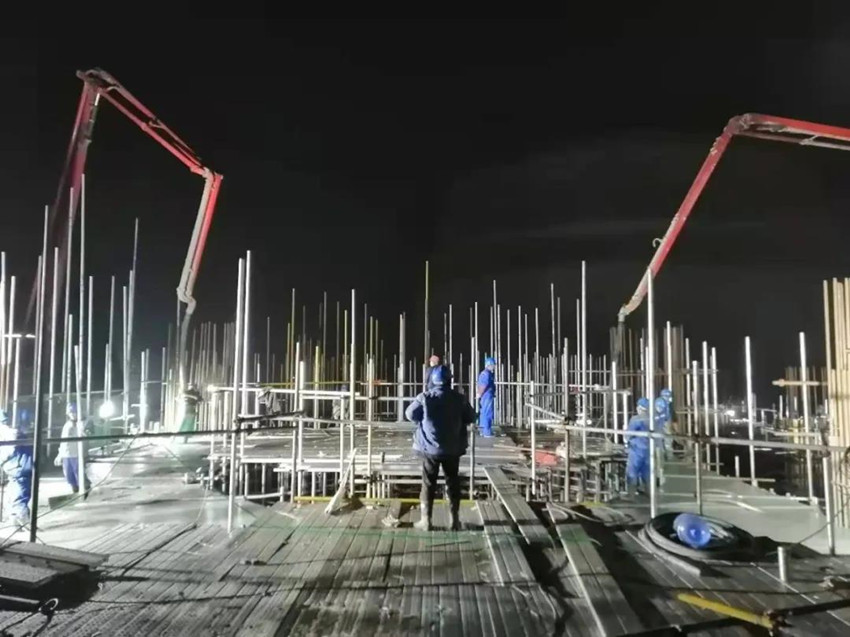

2021年1月25日下午21时16分,丰电三期#8机主厂房除氧煤仓间25.95米层及28.8米煤斗梁层在经历连续33个小时的奋战后,终于顺利浇筑完成,迈出了#8主厂房主体结构施工最关键的一步。



主厂房除氧煤仓间25.95米层及28.8米煤斗梁层最大梁截面尺寸为0.75*3.2米,最大柱子截面尺寸为0.8*2米,单次浇筑方量达1200方,为煤斗主要受力层。煤斗梁层结构设计复杂、构件数量多、埋件多,且需浇筑的跨度大、面积大,对工艺和管理都提出了极高的要求。


为保证此次浇筑顺利进行,三期工程部在充分吸取#7机煤斗层浇筑过程经验及教训的同时,更在策划、组织阶段多次到搅拌站查看原材料储存情况,并与搅拌站管理人员深入沟通,以保证浇筑过程混凝土的稳定供应。另外,考虑到此次浇筑持续时间较长等因素,工程管理部要求施工单位混凝土浇筑及振捣人员做好充分准备,严格遵循8小时倒班制度,避免工人超时工作、疲劳而导致混凝土漏振,使混凝土出现蜂窝麻面等质量问题。


此次浇筑在各参建单位的共同努力下进行,比#7机组煤斗层提前3个小时完成,为后续吊装煤斗及安装行车梁奠定了坚实的基础。
