赣能股份丰城电厂三期扩建工程#7锅炉大板梁吊装就位

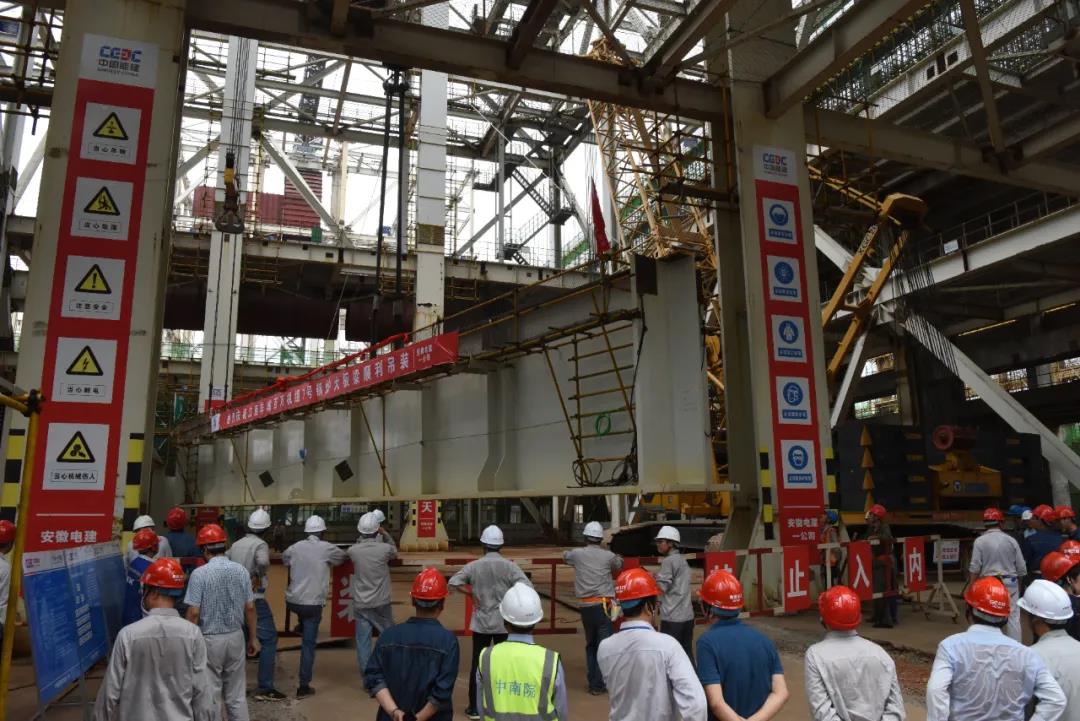

2020年8月10日13:28,随着现场吊装总指挥员一声哨响,丰城电厂三期扩建工程#7锅炉大板梁开始吊装,标志着该工程#7锅炉钢结构主体安装基本完成,并顺利进入锅炉受热面安装阶段。

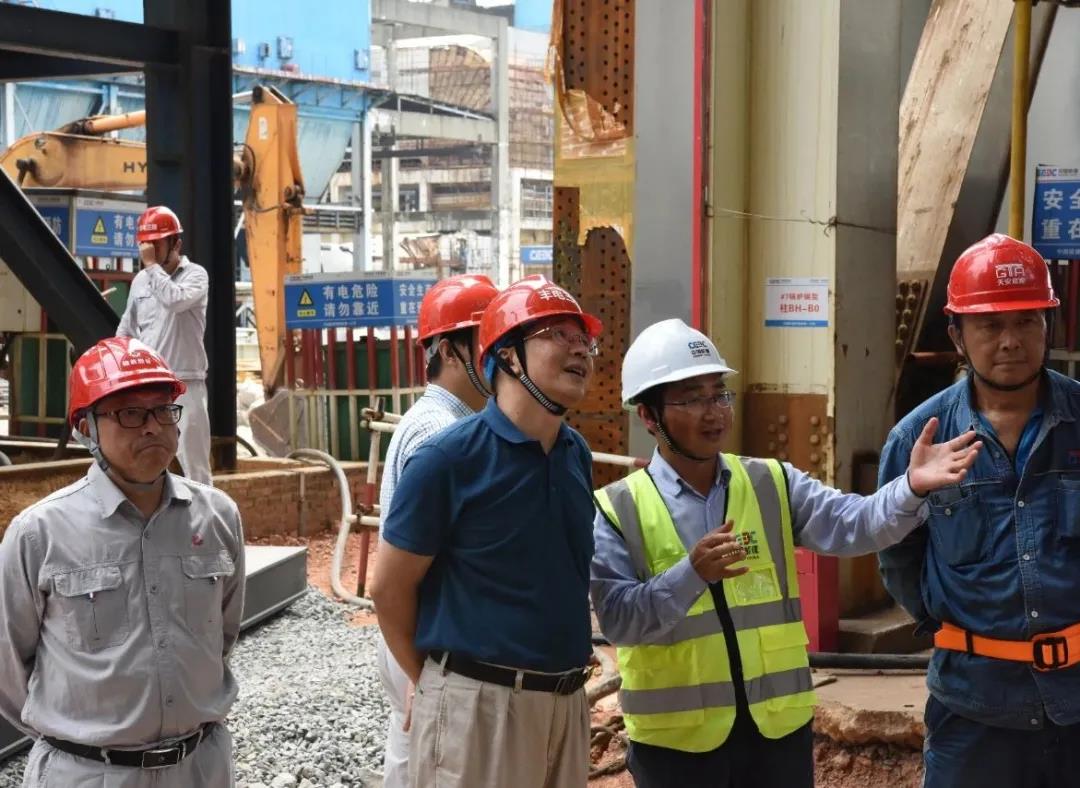

集团党委书记、董事长揭小健,集团总经理助理兼党群工作部主任胡若兰,赣能股份主要负责人,丰城二期、三期发电厂领导班子全体成员以及建设单位、监理单位、总承包单位和施工单位的有关领导和人员共同见证了这一历史时刻。

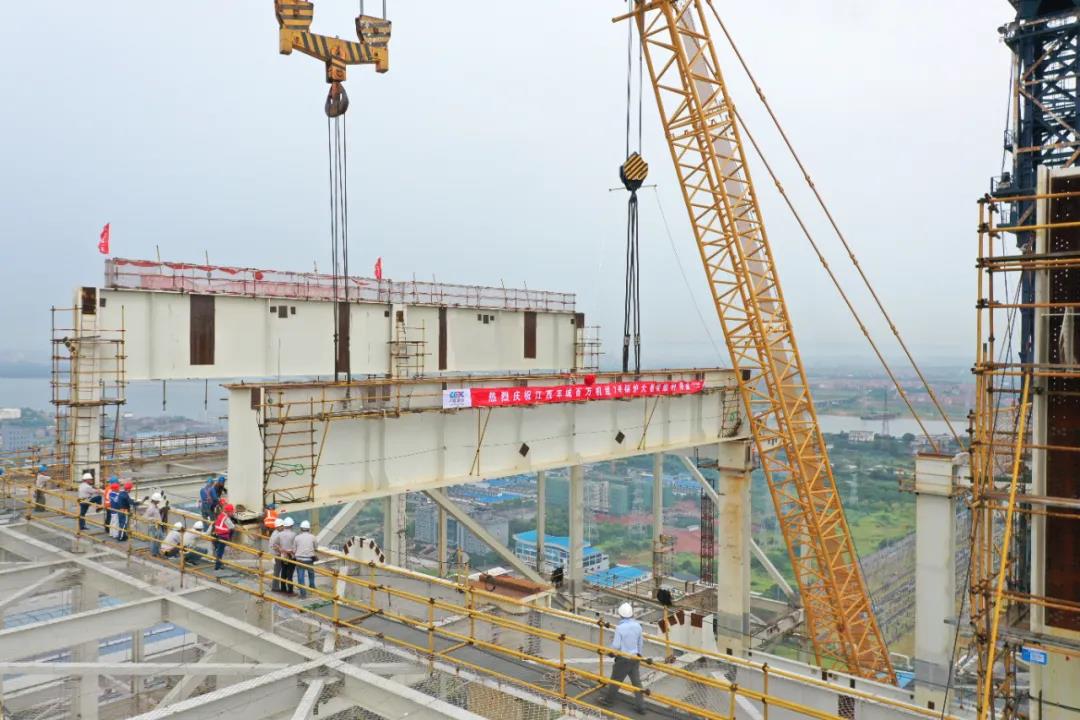

丰城电厂三期扩建工程共有四件大板梁,编号分别为BL-1、BL-2、BL-3、BL-4。其中BL-1板梁分为左右两件,其他三件板梁为上下叠梁设计形式。大板梁支撑标高132.13米,顶面最高标高140.16米,最大长度为33.24米,最重的大梁为144.1吨。此次吊装的BL-2下大板梁,其规格为33240×1700×4000立方米、单重143.3吨,采用1250t履带吊和140t建筑塔吊双机抬吊就位。


为确保大板梁顺利吊装,建设单位统筹各参建单位加班加点,克服重重困难,提前策划、缜密部署,对吊装方案从吊装机械选型、运输路线选择、地基承载、负荷计算等方面通盘考虑,经过反复研讨、精心计算、仔细推演,确定了最佳施工方案。

吊装前,建设单位统筹各参建单位编制《#7锅炉大板梁吊装准吊条件检查确认表》,对吊装前作业条件、准备条件和安全控制措施进行了细致检查并签字确认,并对参与吊装的所有人员进行了详细的安全技术交底。吊装过程中,指挥人员信号准确、步骤清晰,操作人员协调一致、配合默契,各级管理人全过程旁站、监督,确保了大板梁吊装的顺利完成。


吊装过程中,建设单位统筹各参建单位有关专业人员进行了全过程到场监督,严格控制板梁的水平度和钢丝绳垂直度,从地面起吊、转向、变幅、调整就位四个阶段,以慢求稳。下午15:00左右,吊装现场突降暴雨并伴随大风天气,给高空吊装作业带来了较大风险,但现场施工人员没有慌乱,严格按照应急预案暂缓吊装,待暴风雨强度下降至适合作业的水平后,再逐渐恢复作业,及时规避了设备风险,保证了高空作业人员的安全。

17:58,随着BL-1大板梁在现场指挥人员正确指挥下缓缓就位,丰城电厂三期扩建工程#7锅炉技术含量最高、难度最大、协调指挥最复杂的锅炉大板梁吊装环节顺利完成。在此过程中,建设单位通过智慧工地系统和无人机监控了大板梁吊装全过程,为工程质量及平安施工上了一道“双保险”——这是丰城电厂三期扩建工程#7锅炉的重要节点,也为下阶段钢架整体验收和受热面吊装创造了有利条件。
